JRS直播考友::

JRS直播考友:

做题,做题了

JRS直播考友::

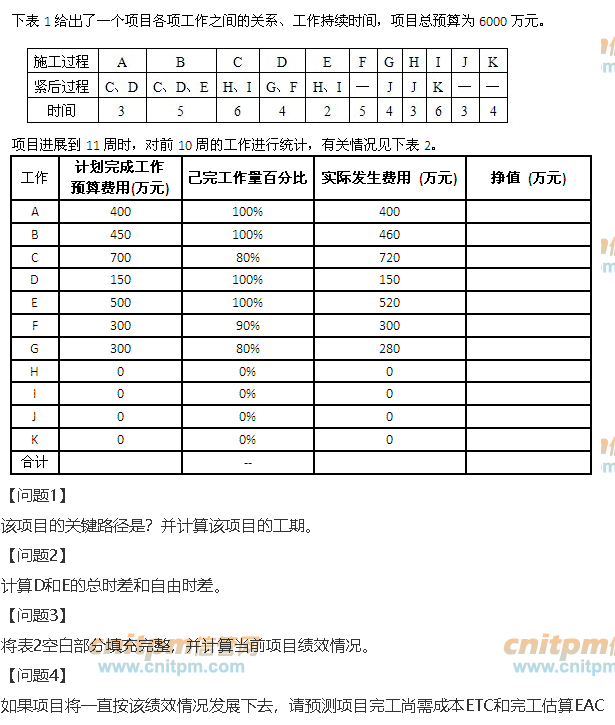

看看第一和第二题,有没有人教一下画这个网络图,双代号网络图

JRS直播考友:

一般画单代号就可以了

JRS直播考友:

答案工期是多少?21天么?

JRS直播考友:

BCIK 21天

JRS直播考友:

D总时差5,自由时差0,E总时差4,自由时差4

JRS直播考友:

我算的D是0,0

JRS直播考友::

我也不知道答案啊

JRS直播考友::

我做的也是21天

JRS直播考友::

这个是老师出的题目

JRS直播考友:

PV=2800,AC=2830,EV=2670

SV=EV-PV=-130,CV=EV-AC=-160,项目进度落后,成本超支。

JRS直播考友:

ETC=(BAC-EV)/CPI=3530,EAC=ETC+AC=6360

JRS直播考友:

有答案的时候发一下给我对下

JRS直播考友:

感觉案例分析必出进度管理题目

JRS直播考友::

JRS直播考友::

Ev=2570吗?

JRS直播考友:

我算的EV是2570
