2022年01月27日来源:JRS直播 作者:cnitpm

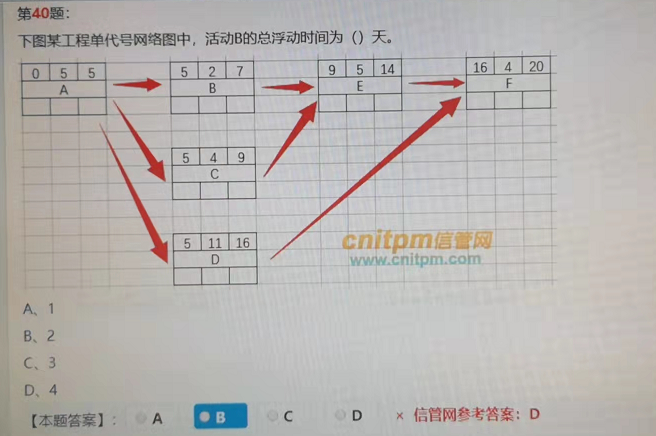

信息系统项目管理师试题解析:下图某工程单代号网络图中,活动B的总浮动时间为()天。
JRS直播考友

老师,b活动的自由时差为什么不是2 ?紧后活动e最早开始是9
助教答疑郭老师
@JRS直播考友题目问的是总是阿萨
助教答疑郭老师
总时差
JRS直播考友
总时差画图出来是9-7
助教答疑郭老师
@JRS直播考友总时差不是用9-7,9-7是自由时差
助教答疑郭老师
@JRS直播考友总时差是要用关键路径的I期减去B活动所在路径的工期
JRS直播考友
总时差不是上下减吗?
助教答疑郭老师
@JRS直播考友画错了
助教答疑郭老师
@JRS直播考友B的最晚结束时间是11
JRS直播考友
正确的画我学习一下吗?
助教答疑郭老师
@JRS直播考友B的下面是92 11
JRS直播考友
从后往前推是选小的数字吧?
助教答疑郭老师
@JRS直播考友E的最晚开始时间是11,那么B的最晚结束时间也是11
温馨提示:因考试政策、内容不断变化与调整,JRS直播提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!
相关推荐
