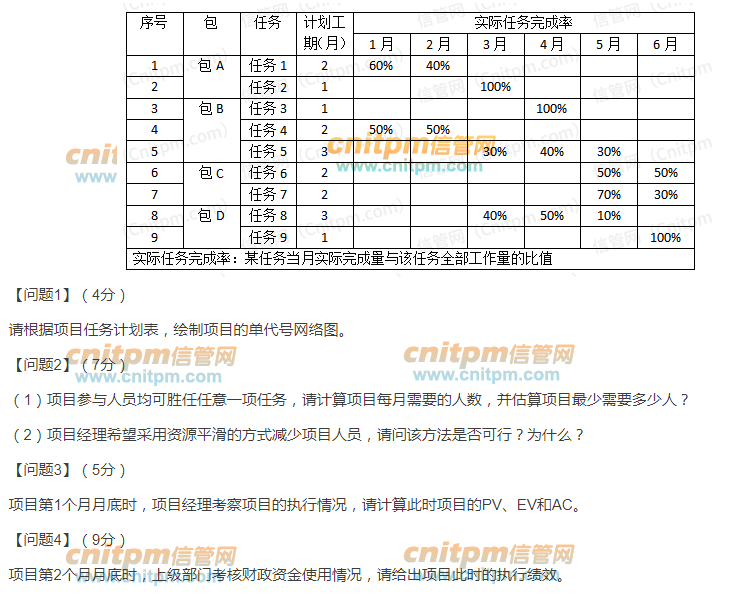

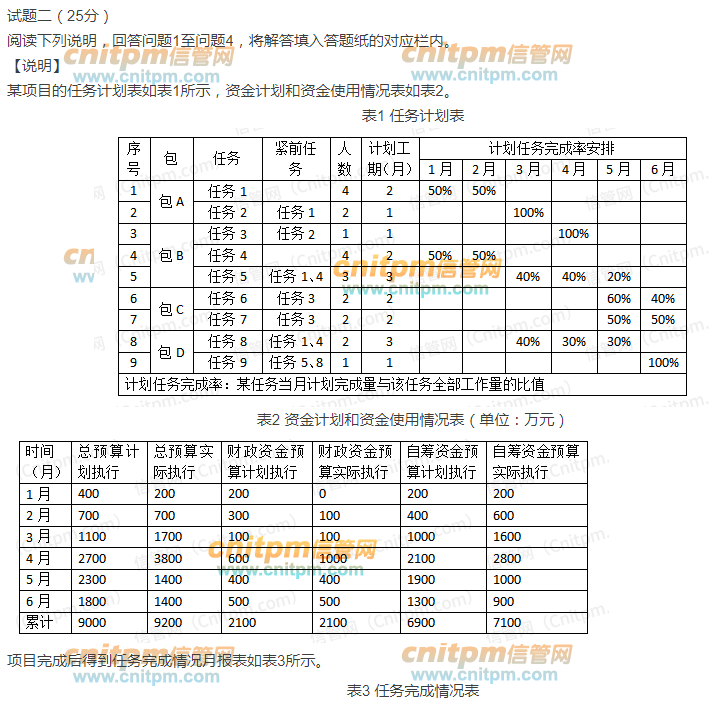

2021年下半年信息系统项目管理师案例分析计算题讨论

2021年11月09日来源:JRS直播 作者:cnitpm

2021年下半年信息系统项目管理师案例分析计算题讨论

JRS直播考友

(2)不可行(1分)

因为资源平衡活动只在其自由浮动时间和总浮动时间内延迟,而本项目所有活动自由浮动时间和总浮动时间都是0。(1分)

JRS直播考友

这有问题吧

JRS直播考友

有啥问题

JRS直播考友

资源平滑不会改变关键路径,不是可行的吗

JRS直播考友

答案说的是资源平衡

JRS直播考友

要看实际,在这个题目里资源平滑也不行

JRS直播考友

反正我觉得也不行,不知道答案

JRS直播考友

题目只是问项目人员,没提到工期

JRS直播考友

不能超工期啊

JRS直播考友

使用资源平滑不会改变工期啊

JRS直播考友

但是可以优化资源,人员不是资源吗

JRS直播考友

你试着滑一下

JRS直播考友

全是关键路径,无法优化

JRS直播考友

你动那一个都不行
